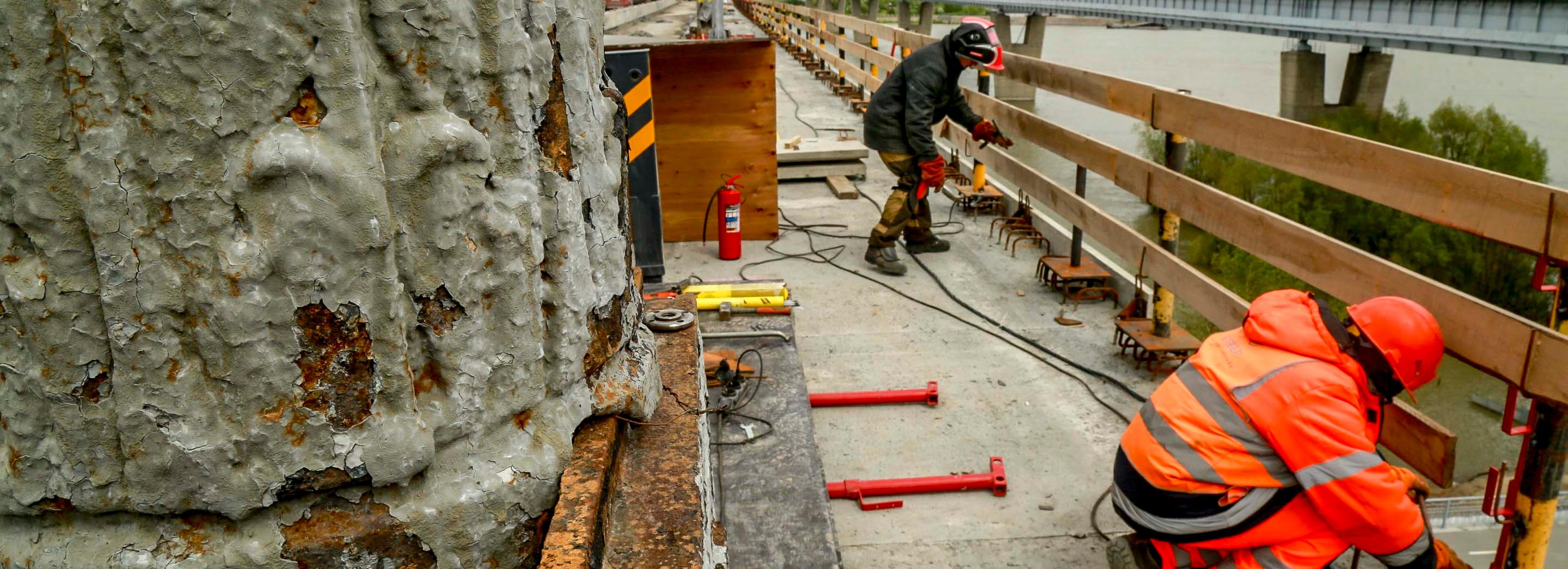

Реконструкцию Октябрьского моста через Обь в Новосибирске проводят в две смены. Круглосуточным работам не мешают ливни и грозы, сообщили в пресс-центре мэрии.
На минувшей неделе ООО «СпецТрансСтрой» установило столики Ст-БО1 под стойки барьерного ограждения на шестом и седьмом пролётах. Выполнило монтаж опалубки и армирование монолитного участка деформационных швов над пятой опорой. Расшило швы монолитного участка усиления тротуарной консоли на пятом и шестом пролётах.
Подрядчик «ДК Клевер» поставил карнизные блоки БК-1 на первом и втором пролётах. Восстановил обобранный участок нижней части тротуарной консоли, провёл её поверхностный ремонт на пролётах с третьего по четвёртый.
Также установил закладные детали и забетонировал монолитный участок усиления, разобрал концевой участок консоли на пролётах с четвёртого по пятый.
Смонтировал консольную опалубку, настил и ограждение на пятом-шестом пролётах.
В общей сложности на объекте работали 90 человек.
